Детский мир

Детский мир

Запуск и развитие сети распределительных центров

Роль LSC. Инженерный офис запуска РЦ на стороне заказчика:
  • взаимодействие с девелопером
  • разработка технических заданий
  • сопровождение тендеров
  • экспертиза инженерных решений
  • контроль реализации проекта
Тип проектов:
  • запуск распределительных центров
  • расширение существующей инфраструктуры
  • трансформация складской технологии
  • разработка концепции автоматизации
Основная информация о проекте
Размер объектов
Объекты
Период сотрудничества
Сегмент
«Выражаем искреннюю благодарность сотрудникам компании LSConsulting за проделанную совместную работу. Без деятельной поддержки со стороны команды LSConsulting было бы трудно осуществить ряд ключевых мероприятий в этом амбициозном по поставленным срокам проекте.…»

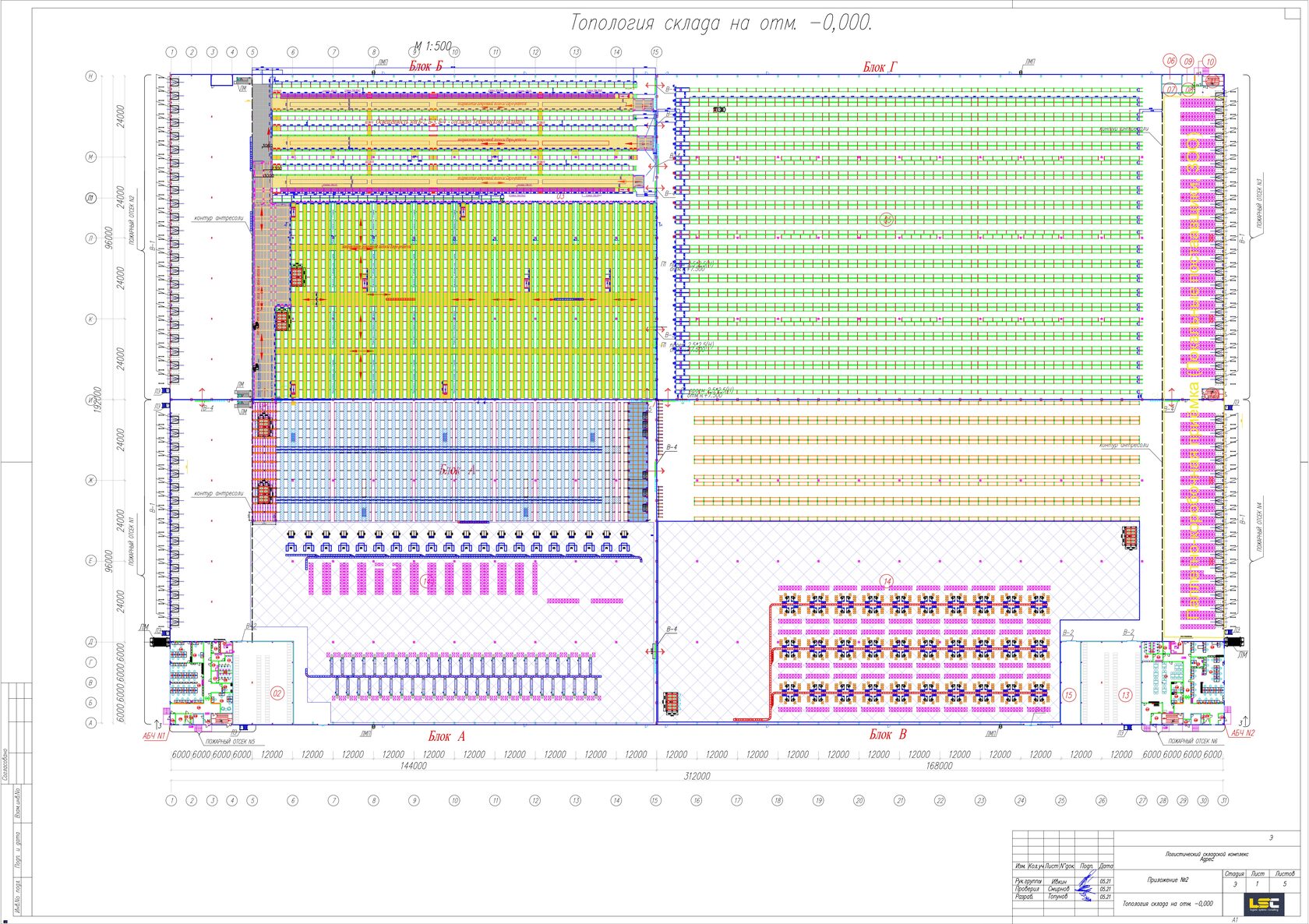

Вариант планировки
≈50 000 м² каждый
4 проекта распределительных центров
2015 – 2021
Омниканальный ритейл
Детский мир
Компания

Проект 4
Перепроектирование склада под новые задачи бизнеса

Последний проект был связан с изменением роли распределительного центра.

Изначально склад был спроектирован для снабжения розничной сети. Однако развитие электронной коммерции потребовало пересмотра логистической модели.

В рамках проекта была разработана новая концепция склада, предусматривающая несколько вариантов технологического развития, включая решения с разной степенью автоматизации.

Инженерный анализ включал:
  • оценку различных сценариев складской технологии;
  • расчет производительности складских зон;
  • анализ вариантов автоматизации;
  • оценку инвестиционных и операционных параметров решений.

Результат

Сотрудничество LSC и «Детского Мира» охватило несколько этапов развития логистической инфраструктуры компании.

В результате заказчик получил:
  • несколько распределительных центров площадью около 50 000 м²;
  • масштабирование логистической сети без увеличения собственной проектной команды;
  • проверенные инженерные решения складской инфраструктуры;
  • технологическую основу для дальнейшего развития омниканальной логистики.

Проект 3
Расширение существующего распределительного центра

Следующий проект был связан с расширением уже работающего распределительного центра.

К этому моменту большинство технологических решений уже было отработано, поэтому задача LSC заключалась в адаптации существующих решений к новому зданию и сопровождении отдельных инженерных направлений проекта.

Например:
  • разработка и согласование специальных технических условий;
  • сопровождение внедрения стеллажного оборудования;
  • контроль соответствия инженерной инфраструктуры требованиям складской технологии.

Это позволило масштабировать существующую логистическую модель без изменения базовых процессов.

Проект 1–2
Запуск новых распределительных центров

В первых проектах основной задачей было сопровождение запуска новых распределительных центров.

Работа включала:
  • взаимодействие с девелопером на этапе строительства;
  • разработку и корректировку технических заданий;
  • сопровождение тендеров на оборудование;
  • экспертизу предложений поставщиков;
  • контроль реализации технологических решений.

Под сопровождение попадали практически все ключевые элементы инфраструктуры склада:
  • стеллажные системы;
  • складская техника;
  • системы видеонаблюдения;
  • IT-инфраструктура и Wi-Fi;
  • инженерные системы.

В рамках проектов также разрабатывались и согласовывались специальные технические условия (СТУ), позволяющие обеспечить соответствие объекта требованиям пожарной безопасности без ущерба для складской технологии.

Кейс
Усиление команды заказчика при запуске распределительных центров

В период с 2015 по 2021 год LSC участвовала в нескольких проектах развития логистической инфраструктуры компании «Детский Мир».

Каждый распределительный центр представлял собой крупный инфраструктурный объект площадью около 50 000 м², требующий координации большого количества подрядчиков и инженерных решений.

Несмотря на наличие сильной внутренней логистической команды, заказчик столкнулся с типичной для таких проектов проблемой: операционная команда не может одновременно управлять действующим складом и запускать новый распределительный центр.

Поэтому на период реализации проектов LSC фактически выполняла роль инженерного офиса запуска РЦ, усиливая команду заказчика.
